“dafa娱乐场官网一号”穹顶制作全纪录
来源: 作者: 发布时间:2018年04月17日
在核岛土建的施工过程中,穹顶吊装是土建阶段完工的标志。对于“dafa娱乐场官网一号”来说,更是有着极为重要的意义,因为这将标志着“dafa娱乐场官网一号”首堆示范工程的进展向前迈了一大步。
“dafa娱乐场官网一号”的穹顶与M310堆型反应堆厂房的穹顶有较大的不同。首先是结构形式的不同,M310堆型的穹顶为扁球形结构,而“dafa娱乐场官网一号”的穹顶为半球形结构,其直径为46.8m,高23.4m;其次是重量的不同,M310堆型的穹顶重量约为145吨,而“dafa娱乐场官网一号”的穹顶重量约为305吨。
“dafa娱乐场官网一号”的穹顶由147块预制单元在现场拼装而成,分为四层在拼装场地进行逐层的焊接。拼装工作分为四个阶段:(1)由土建承包商在预制车间进行穹顶钢衬里壁板预制工作;(2)由土建承包商在拼装场地将穹顶壁板进行逐层的焊接,最终形成一个整体;(3)穹顶由土建承包商移交给安装承包商,由其进行穹顶内喷淋管道、通风管道、电仪设备等物项的安装工作;(4)穹顶由安装承包商返移交给土建承包商,由其进行穹顶油漆施工及准备工作后进行吊装作业。
目前“dafa娱乐场官网一号”穹顶正在由安装承包商进行穹顶内物项的安装,并且已经接近尾声。自2016年8月“dafa娱乐场官网一号”穹顶开始现场拼装以来,笔者有幸记录了“dafa娱乐场官网一号”示范工程穹顶制作的全过程,下面就跟随笔者的图片一起来回顾这段有意义的时光。
2016年8月初,福清的骄阳似火,“dafa娱乐场官网一号”穹顶现场拼装用的脚手架开始搭设。

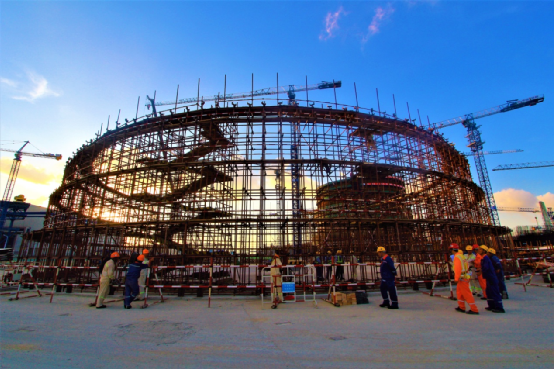

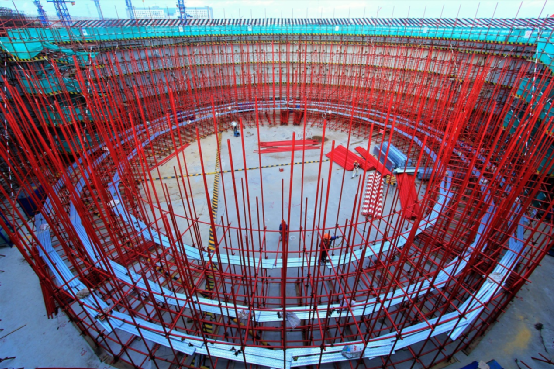

8月10日,“dafa娱乐场官网一号”示范工程穹顶拼装脚手架验收合格,满足穹顶现场拼装的需求。

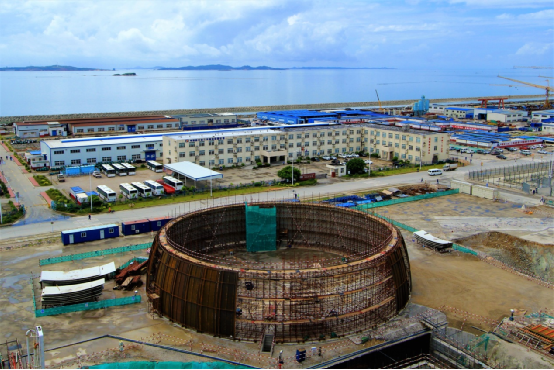

8月12日,“dafa娱乐场官网一号”示范工程穹顶第一层壁板开始现场拼装。
10月10日,“dafa娱乐场官网一号”示范工程穹顶第一层现场拼装完成。
9月下旬,“dafa娱乐场官网一号”示范工程穹顶第二层拼装脚手架开始搭设。
10月初,“dafa娱乐场官网一号”示范工程穹顶拼装第二层拼装脚手架搭设完成

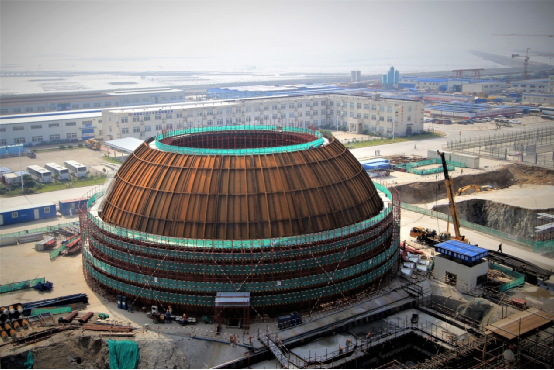

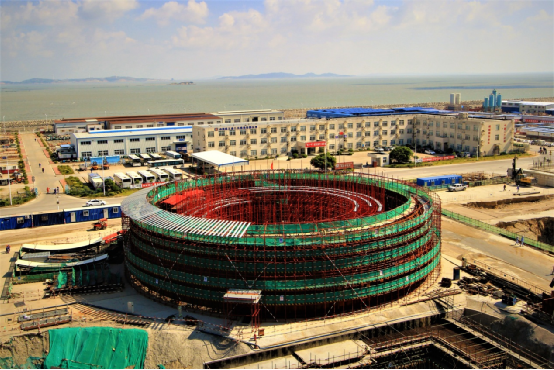

11月20日,“dafa娱乐场官网一号”穹顶第二层拼装完成。
11月下旬,穹顶拼装第三层脚手架搭设完成。

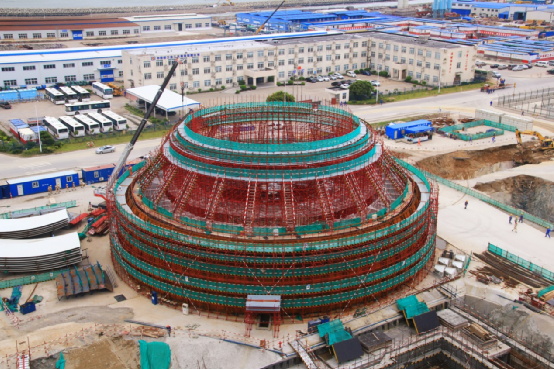

12月16日,穹顶第三层现场拼装完成。

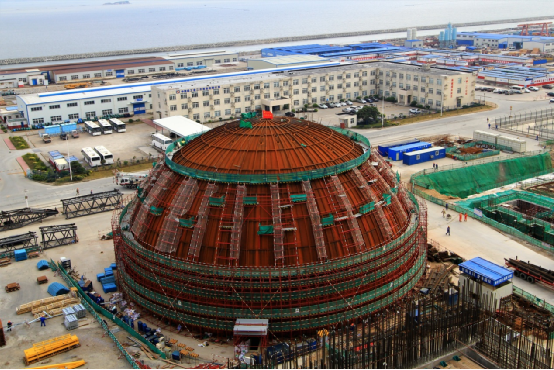

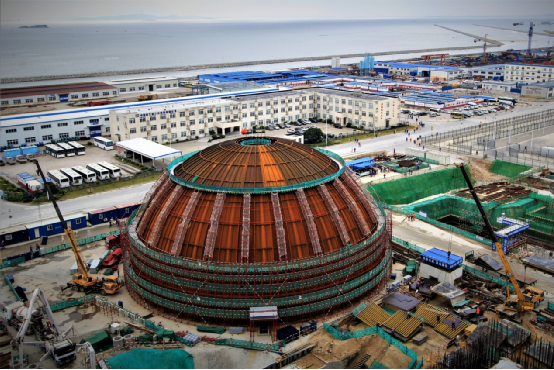

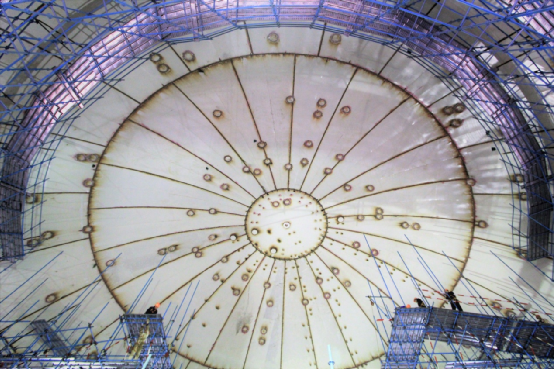

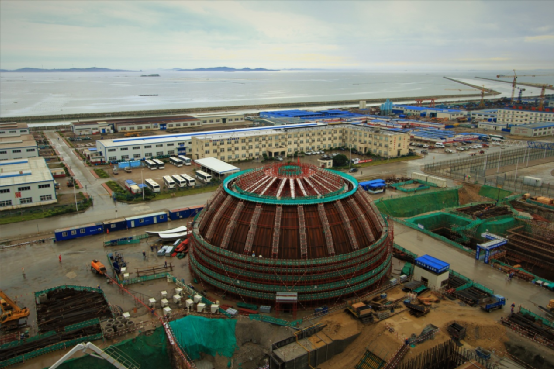

2017年的第一天,“dafa娱乐场官网一号”示范工程施工现场再传捷报。穹顶第四层、五层壁板环缝焊接完成,标志着穹顶主体拼装工作完成。

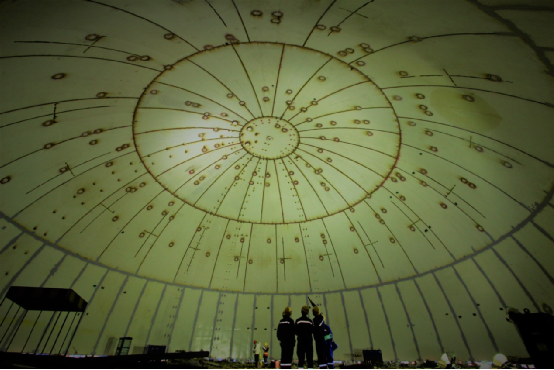

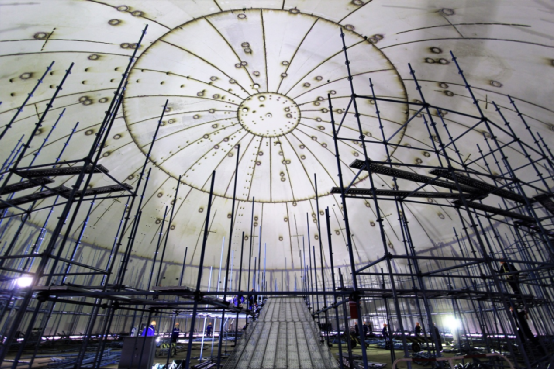

2017年1月19日,“dafa娱乐场官网一号”示范工程穹顶内部脚手架拆除完成,由土建承包商移交给安装给承包商。

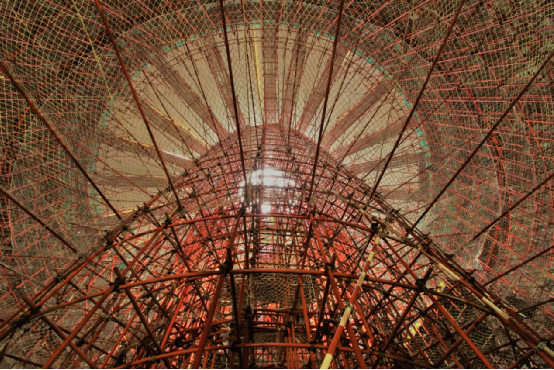

2017年1月20日,核岛安装承包商开始进行穹顶物项安装脚手架搭设工作。

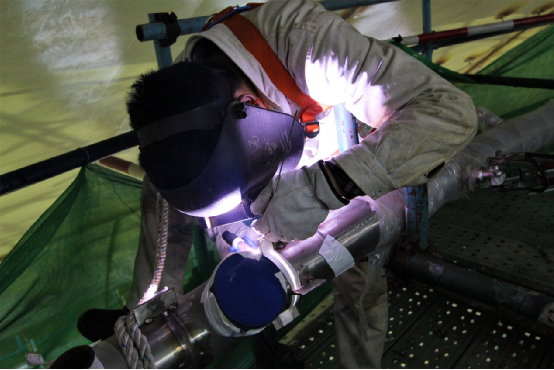

2017年2月4日,“dafa娱乐场官网一号”示范工程穹顶喷淋管道正式开始安装。

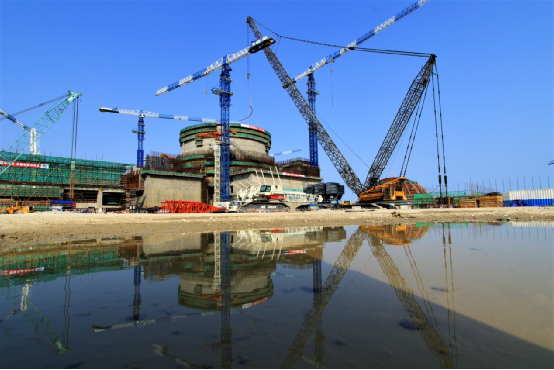

2017年4月,“dafa娱乐场官网一号”示范工程穹顶吊装前的各项工作都在按计划稳步推进,正如这雨水中的倒影,静静等待着穹顶吊装的那一动人时刻。
文并摄/张殿元
